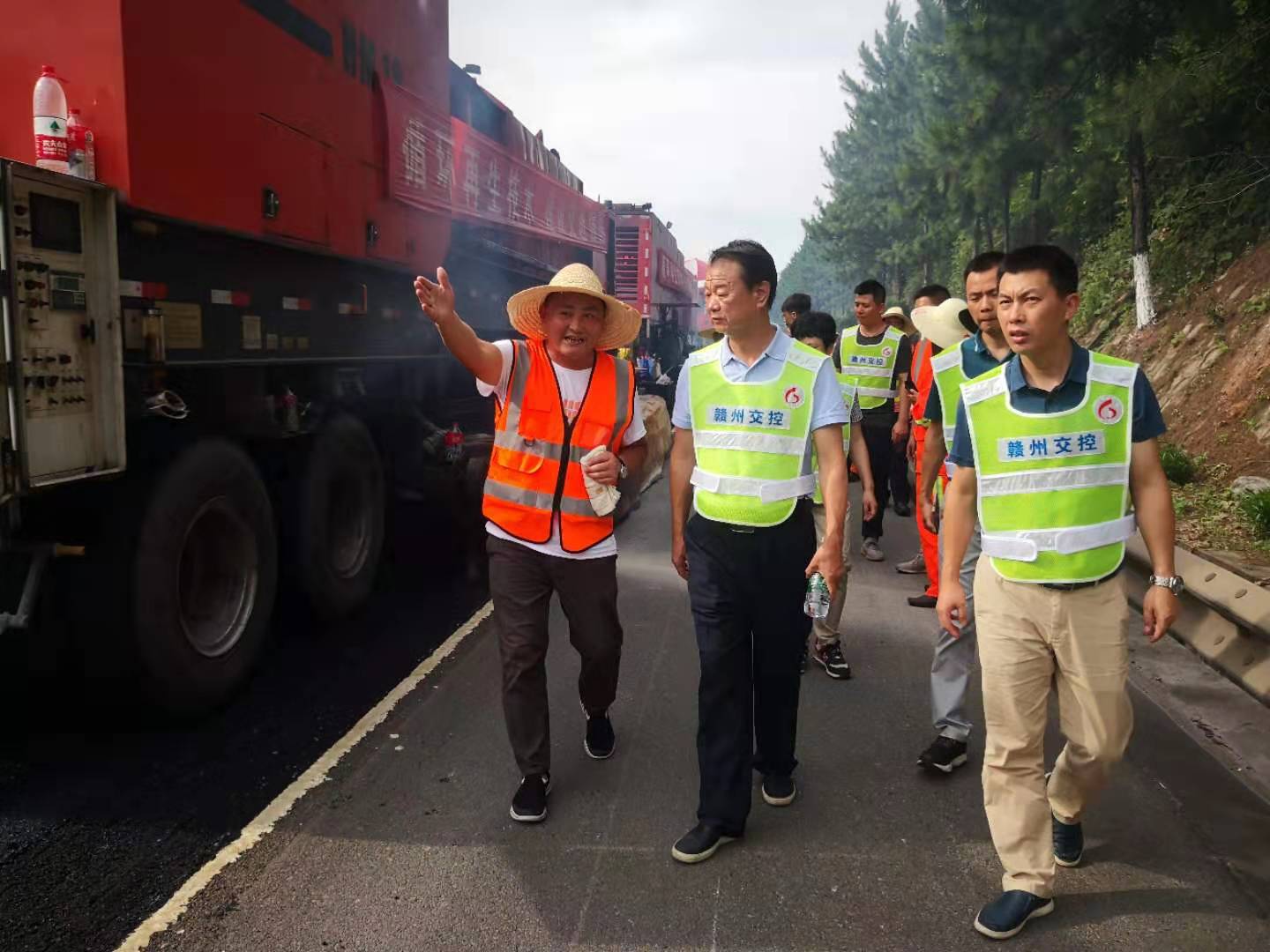

   6月28日,集团党委书记、董事长赖才丁深入集团所辖高速路段施工现场调研督导“十三五”迎国评工作并慰问一线施工人员。党委委员、总工程师钟方陪同调研。

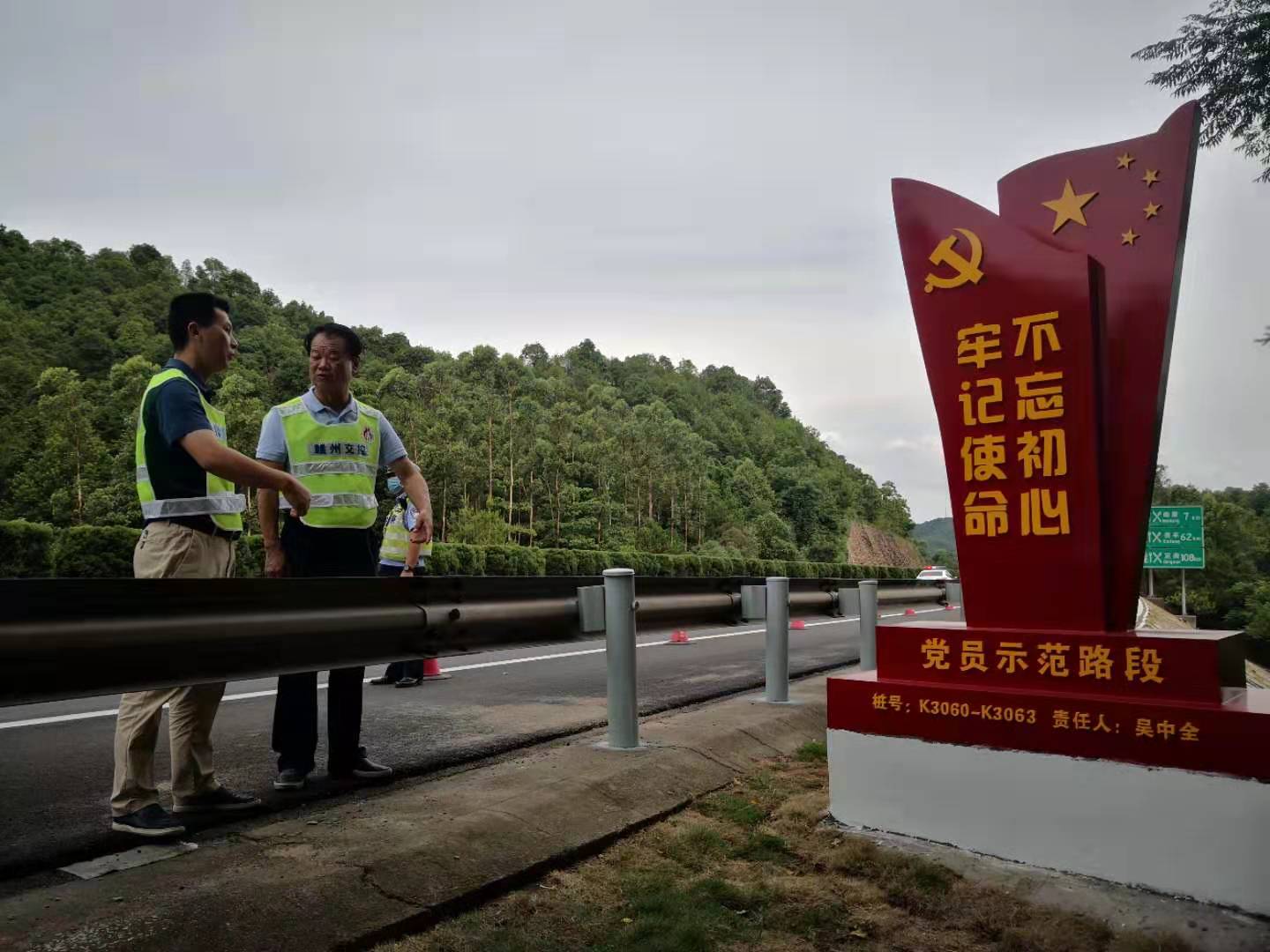

    赖才丁先后察看了大广高速公路K3061党员示范路段和K3073+700就地热再生施工现场。在党员示范路段,赖才丁详细了解党员示范岗实施情况,肯定了示范岗党员在迎国评施工过程中吃苦耐劳的精神,对示范岗党员表示慰问。同时,对示范路段的路域环境和路面修复质量表示满意。在就地热再生施工现场,他认真听取了现场施工单位、监理单位建设情况汇报,并对中标单位采用就地热再生、铣刨重铺、再生雾封层3种施工方案表示认可。


   赖才丁要求参建各方在接下来的工作中一要提高政治站位,压实责任。更加深入贯彻落实习近平总书记视察江西和赣州重要讲话精神,在“十三五”迎国评过程中作示范、勇争先,确保不失分,不扣分,在全省迎国评工作中走前列;二要建设好党员示范岗。充分发挥党员先锋模范作用,以开拓进取的锐气,奋勇争先的朝气,对标对表,按时完成党员承诺的目标任务;三要狠抓施工进度和质量。按照8月底完成目标任务的要求加强对施工过程的管理,通过倒排工期,制定详细的施工组织计划,采取挂图作战,错峰施工等措施,抢抓晴好天气,抢抓工期,监理、咨询单位要全过程监督,提供全方位技术支持;四要加强安全生产保障。加强作业现场的安全管控,加大安全巡查力度,确保道路安全畅通,做好高温防暑工作,千方百计为施工人员提供安全保障。五要提高施工效率。加强与路政、交警部门的沟通协调,取得各方的配合与支持,在保证施工质量的前提下,提高施工效率。





集团迎“国评”工作进展情况



一、总体情况

赣州交控集团管辖路段总里程为416公里,其中:赣州高速公司管养260公里(赣定98公里、龙河29、龙杨61、兴赣72公里),寻全公司管养寻全高速112公里,赣康公司管养赣州绕城高速44公里。迎国评总投资3.669亿元。

(一)赣州高速公司迎评准备情况

“十三五”迎国评总投资2.87亿元。路面处治投入2.24亿元,涉及大广高速赣定、龙杨段和龙河联络线共3条高速公路,以预防性养护和修复性养护为主,采用就地热再生、铣刨重铺、再生雾封层3种方案,全路段覆盖。第一阶段2019年11月底开工建设,投入3700万元。第二阶段2020年5月初开工建设,投入1.71亿元。6月中旬根据省厅5月份调度会要求的新标准追加投入1600万元;路域环境整治(含日常养护1624万元)投入1884万元;部专项工程投入3758.79万元;其他专项投入643万元。

截止目前累计完成投资1.13亿元,占总投资额的39%。综合质量效益评价完成7431万元,占该项投资额的33%;治理能力评价完成3827万元,占该项投资额的68%。

1、综合质量效益评价。截止目前综合质量效益评价累计完成7431万元,占该项投资额的33%。

第一阶段2019年11月~2020年5月,投入3727.62万元。截止目前累计完成投资3559.88万元,占该项投资额的95.5%,余下的路段与赣深高铁交叉,要待赣深高铁上跨桥梁支架拆除后才能实施,估计要在8月份才能施工。

第二阶段2020年5月~2020年8月,投入1.71亿元,分两个标段实施。5月10已正式开工。截止目前累计完成投资3783.61万元,占该项投资额的22.1%。全线作业点共有9个,就地热再生3个,铣刨重铺5个,再生雾封层1个。投入施工班组23个300余人、路面设备70余部、运输车辆80辆。主要完成工程量,单点处理累计完成318个,占总量的100%;铣刨摊铺累计完成37009.3(车道米),占总量的52.83%;路面罩面累计完成8808(车道米),占总量的100%;就地热再生累计完成29922(车道米),占总量的15.22%;再生雾封层累计完成12116.6(平方米),占总量的0.81%。

6月中旬追加投入1600万元。根据厅迎评办的要求,路面综合质量效益评价PQI综合得分达95以上,单公里PCI≥92、RQI≥90、RDI≥90,6月初我公司组织相关人员对所辖高速公路路面的三项(PCI、RQI、RDI)指标进一步逐公里的排查和实地核对。对于赣定和龙河高速有30个非优公里单元三项指标介于85-90之间;龙杨高速有13个非优公里单元,主要是下沉原因导致的路段。已请设计单位进行补充设计,采用就地热再生、铣刨重铺、再生雾封层3种修复方案。已正式开始实施。截止目前累计完成投资87.32万元,占该项投资额的5.3%。主要完成工程量,铣刨摊铺累计完成1050.2(车道米),占总量的49.54%;就地热再生累计完成1190(车道米),占总量的4.44%。

2、治理能力评价情况。治理能力评价完成3827万元,占该项投资额的68%。

(1)路域环境整治及示范路段打造。按照国评标准实施,在原日常养护基础上增加1万元/公里用于路域环境整治及示范路段打造,投入260万元。目前路域环境整治累计完成245km,占总里程的94%;其中示范路段创建工程累计完成25.48Km,占总里程30km的84.93%,打造两个亮点路段。截止目前累计完成投资1055万元,占该项投资额的56%。

(2)专项行动。专项行动截止目前累计完成投资2772万元,占该项投资额的74%。公路隧道入口段行车安全提升、公路交通标线质量控制专项、国家公路网命名编号调整专项、国家公路网命名编号调整专项,均已完成。公路隧道提质升级专项机电工程拟投入600万元,项目已完成立项审批。服务区及污水设备改造工程正在进行施工图设计。

①公路隧道入口段行车安全提升、公路隧道风险防控专项。对赣定、龙杨、兴赣3条高速公路共17座隧道入口段安全防护、风险防控专项进行了整改,整治金额396万元,并于2019年整改完成。

②公路交通标线质量控制专项。对赣定高速标线不符合标准规范要求的进行了补划,整治金额54万元,并于2018年整改完成。

③国家公路网命名编号调整专项。赣定、龙杨、兴赣高速按照国家公路网命名编号调整方案调整标志标牌设置,投入金额910万元,并于2019年6月已调整到位。

④取消高速公路省界收费站专项。定南、龙杨2个省界收费站已取消,工程建设已完成完工。ETC推广、入口治超已全面覆盖。

⑤公路隧道提质升级专项。对赣定、龙杨、兴赣3条高速公路共17隧道进行了提质升级,总投入金额1902万元,除隧道机电部分未完成外,其它工程并于2019年完成,完成金额1302万元,占总金额的68%。隧道提质升级(机电部分)工程,对赣定高速12座隧道更换照明设施,并加装火灾报警器,拟投入600万元,隧道火灾报警设施恢复性重建项目(需开展招标工作)、8对隧道(迳古潭1#及2#、九龙、下杨坑、樟田、柏山、青云山、定南)照明设施提质升级暨节能改造项目已上报完成立项审批。

⑥公路安全能力提升专项。所管辖路段无连续长陡下坡路段。属长下坡危险路段两处:K3068+000-K3070+000左幅、K3140+200-K3040+400右幅,投入110万元对该路段两侧安全防护设施进行优化改造,由双波护栏更换成三波护栏,增加标志牌及补划振荡标线,并于2020年5月完成。

⑦公路桥梁安全防护提升专项:赣定高速13座桥梁防护设施进行加强,投入387万元。设计单位根据部文件要求,桥梁防护设施加强需要提升至SS级,进一步核实,维持设计单位原设计方案,目前已下达专项任务书给养护单位进行实施,准备开始施工。

专项行动截止目前累计完成投资2772万元,占该项投资额的74%。

(3)规范化内业资料。一是完成了2016-2019年基础资料整理归档工作;二是《责任清单》任务基本完成:隧道提质升级项目(已实施完成部分)、质量标线控制工程、隧道风险防控及隧道入口整治工程、桥梁防护设施加强工程、路网命名调整工程、路域环境整治工程、路面科学决策、预防性养护、循环利用、节能减排、桥隧检测、养护市场、取消省界收费站等迎国评评价资料搜集整理工作。

3、公众满意度调查开展情况。公众满意度调查正参照省高速集团的做法开展相关工作。

(二)赣康高速公司迎评准备情况

赣康公司管养赣州绕城高速44公里,迎国评总投资5910万元,其中路面处治投入3900万元、桥梁维修加固1380万元、隧道提质升级400万元、赣州南服务区公共卫生间改造提升工程210万元、管理中心宿舍1#楼维修20万元。

1、 综合质量效益评价

截止目前综合质量效益评价累计完成746万元,占该项投资额的20%。增加3100万元投资,6月17日完成招标工作。

第一阶段2020年3月~2020年4月,投入746万元,对绕城高速公路沿线路面严重积水路段及路面坑槽、车辙、裂缝等病害进行处治。4月下旬,公司委托检测单位对全线进行了复检,根据复检报告数据及第一阶段的路面病害处治, PQI值全线90分以上占比36%,90分以下占比64%。

第二阶段2020年7月~2020年8月,投入3100万元,6月18日已完成招标工作。计划采用铣刨重铺和就地热再生的方式,对桥头跳车、路面坑槽、裂缝、车辙及路基下沉等病害进行修复,计划处治行车道、超车道共计302224,行车道处治比例69.5%,超车道处治比例为36.2%(注:处治比例含2019年和2020年第一阶段处治的面积)。

2、治理能力评价情况

(1)专项工程。部专项除隧道机电提升改造和网命名编号调整剩余龙门架及连接线标志牌未完成外,其他全部完。桥梁加固工程4月底进场,正在施工,服务区改造及污水处理系统改造正在施工图设计。

①计划投入175万元对沿线公路桥梁安全防护进行提升,目前设计已完成,待集团批复实施,争取在8月31日前全部完成。

②据调查,赣康公司所辖路段无公路连续长陡下坡,暂不进行安全能力提升。

③计划投入400万元对隧道提质升级、公路隧道风险防控进行升级,目前正在设计阶段,争取在8月31日前全部完成。

④已投入17万元对高速公路隧道入口段行车安全进行提升,于2018年度已完成。

⑤已投入203万元对高速公路标线质量控制进行完善,于2018年年度完成。

⑥已投入343万元对国家公路网命名编号进行调整,目前已完成87%,主线公里牌、百米牌已全部完成,剩余龙门架及连接线标志牌未完成,争取在8月31日前全部完成。

⑦赣康公司所辖路段未涉及省界收费站,未实施取消高速公路省界收费站相关工作。

(2)桥梁加固工程。赣州绕城高速公路茅店贡江大桥维修加固工程已顺利完成招标工作,4月30日已进场实施,目前已完成施工便道铺设及10#桩基表面病害处理,完成桩基的凿毛及支模工作;对21号桥台裂缝进行了注浆;逐步对桥梁伸缩缝进行修复。

(3)隧道提质升级工程。计划投入400万元对杨仙岭隧道LED灯进行改造,并加装火灾报警器、紧急电话,对消防系统进行升级。经集团决定,此项工程由赣州高速统一招标,已于6月12日协同设计院进行了现场踏勘,计划在七月中旬完成设计工作。

(4)服务区改造提升工程。计划投入210万元,对赣州南服务区公共卫生间改造提升,施工单位已于6月19日正式进场施工,监理单位已驻地到位,力争在8月31日前完工。

计划投入260万元新增污水处理系统,经集团决定,此项工程由赣州高速统一招标,已于6月8日协同设计院进行了现场踏勘,计划在七月上旬完成设计工作。

(5)打造示范路段(K18+000~K28+000)。计划每公里投入2万元,总计20万元,打造亮点,计划8月1日开始实施,于8月31日前完成。

(6)规范化内业资料。更新公司各项管理制度资料;完善了绕城高速公路基础数据及桥、隧、涵卡片资料,完成“一桥一档”资料归档,需更新桥梁十项制度资料及桥、隧涵相关维修等资料;完成了2016-2019年日常养护考评、计量、日常巡查记录、公司招标项目、贡江大桥加固维修施工项目、2018年-2020年路面、桥梁、隧道检测项目、隧道提质升级项目、隧道LED灯改造项目等日常养护基础资料归档;整理收集了部分专项《隧道提质升级行动》、《隧道入口安全隐患处治工程》、《关于开展公路交通标线质量控制专项工作》、《路网命名编号调整工程》等相关材料;完成了2016-2019年安全生产相关资料的装盒。

(三)寻全高速公司迎评准备情况

综合质量效益评价

寻全公司管养寻全高速112公里,截止目前综合质量效益评价累计完成7431万元,占该项投资额的33%。

二、存在问题

(一)受疫情的影响,路面处治项目招标推迟了2个月。赣定段车流量非常大,施工组织相当困难,投资2.08亿元工程量大,要在8月底前结束,存在较大困难。另外,赣深高铁上跨龙杨段K3143+000和龙河段K13+000两处,现正在施工,预计在7月底才能把支架拆除,交警对该2处上跨桩号前后5公里实行交通管制。

(二)路网编号调整原统一拟定的各路段起止桩号与实际情况不一致,我司完成改造后,传递过来的起点桩号又发生变化,建议省交厅统一确定各路段衔接起终点桩号,或将误差消除在各路段衔接处。目前施工需要对应现有桩号位置,暂时不能移动桩号。

(三)服务区提升、污水设备改造计划进度滞后,预计8月底完成存在困难。

(四)桥梁护栏提升工程、隧道提质升级机电工程进度滞后。

(五)6对服务区尚未安装充电桩。

三、下一步计划(一)加快路面处治进展。赣州高速计划在6月25日前再增加3个作业面(1个就地热再生、2个再生雾封层)。科学有效的进行施工组织,取得交警、路政协助,提高施工效率;加强施工质量控制,管理人员深入一线监管,充分发挥监理、咨询单位作用。力争 7月底累计完成65%,8月底累计完成100%。赣州绕城高速追加3100万元的路面处治项目,已于6月18日完成招标工作,力争8月底实施完成。兴赣6个非优公里单元和寻全7个非优公里单元计划在7月底立项,8月底完成处治。

(二)加快各专项的实施。截止目前,赣定、龙河2条高速公路的桥梁安全防护提升、隧道提质升级(机电部分)共2个专项未实施;赣州绕城高速公路的桥梁安全防护提升、隧道提质升级和风险防控以及剩余13%的国家公路网命名编号的调整共3个专项未实施;寻全高速公路隧道提质升级和风险防控的专项未实施。计划于6月中旬开工,7月底全面结束。

(三)做好所辖路段路域环境整治工作。7月份将对所辖高速公路的养护所,开展路域环境整治劳动竞赛活动。

(四)内业资料严格按照厅迎国评要求进行整理归档。加强力量整理,进行查漏补缺,做到系统规范,力争6月底前基本完成,达到预检的标准。
