5月27-28日,赣州交控集团党委副书记、总经理李辉深入集团所辖高速公路一线检查督导“十三五”迎国评工作,出席工作调度会并讲话,强调要咬定目标不放松,采取强有力的推进措施,保质保量按时完成迎国评工作任务。党委委员、总工程师钟参加相关活动。

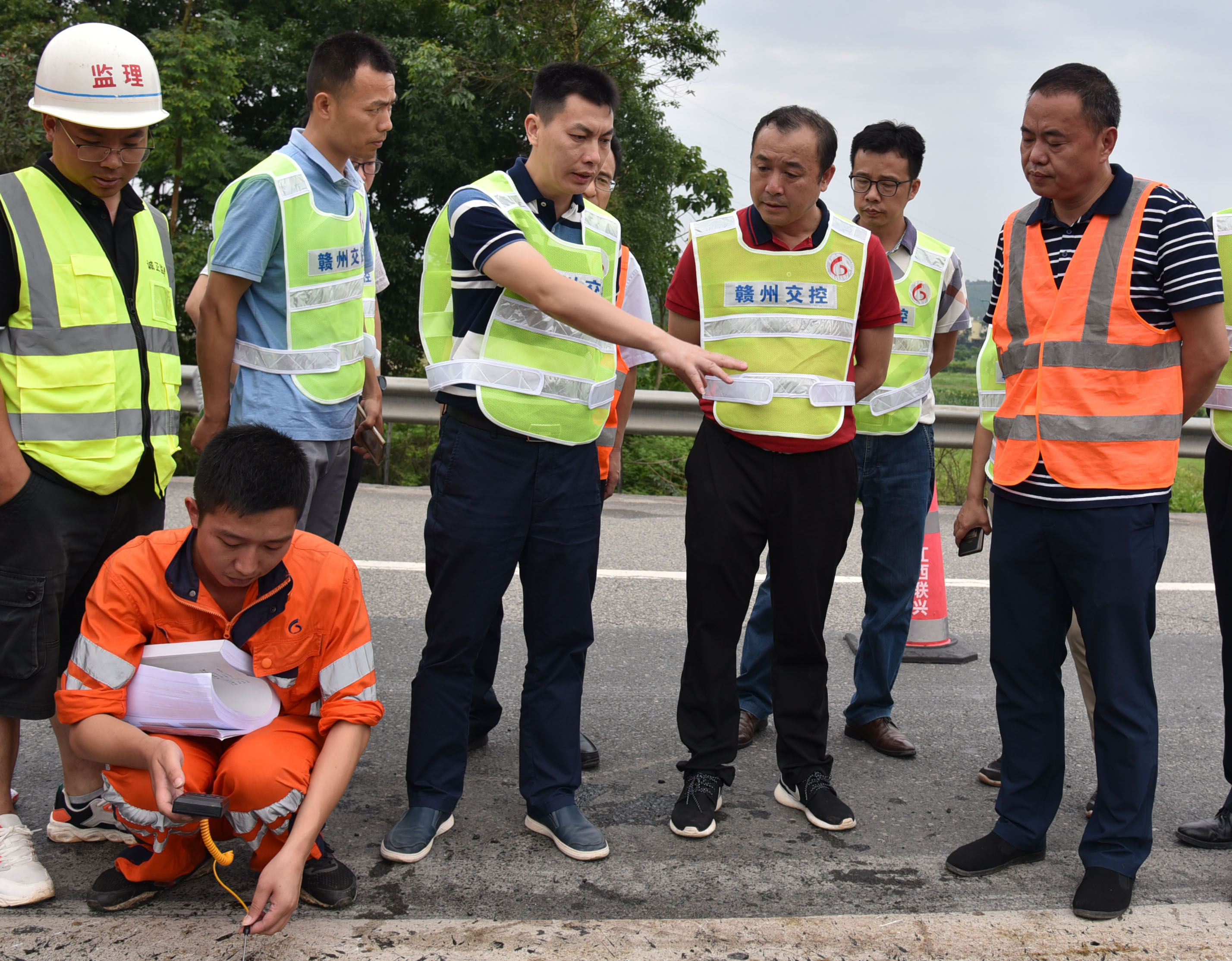

27日,李辉带队深入兴赣、绕城、赣定、寻全等高速公路沿线服务区、养护所、收费站、示范路段等,调研督导相关工作。在赣县服务区,李辉详细察看了广场环境卫生,地砖铺设情况,详细询问了示范服务区打造情况,要求做细做实服务区各项工作,以良好面貌迎接全省旅发大会召开。在联兴养护公司,李辉察看了实验室、工棚、办公区域环境卫生,要求联兴公司要充分利用新场区的优势,进行整体规划设计、文化提升,打造特色亮点。在贡江大桥,李辉认真听取了施工单位、监理单位建设情况汇报,要求施工单位要确保人员、机械设备到位,抢抓晴好天气,在保证安全、质量的前提下,确保8月底完工。在赣康公司,李辉还特意查看了迎“国评”内业资料,向工作人员详细了解了内业资料的整理情况,要求迎“国评”项目办要高度重视内业资料的整理归档工作,做到人员到位、技术到位,七大部分基础数据要按照规范要求整理到位。


在绕城、赣定、寻全等高速公路沿线,李辉察看了多处示范路段,对高速公路沿线的环境卫生表示肯定,并要求迎国检示范点不仅硬件设施要达标,软件方面也要高标准、严要求,绿化带、标线、防护栏、温馨提示牌以及各项便民服务设施要充分考虑满足司乘人员美好出行的需求。他还指出了龙南服务区导向不明、停车无序、安全防护设施不到位、物品乱堆乱放等问题,要求和畅运营公司负责人挂点服务区,从安全防护、整洁、美观、便民等方面进行精细化管理,全面整顿提高。


28日,集团召开“十三五”迎国评工作调度会。李辉在会上指出,集团迎“国评”目前还存在很大差距,各有关单位部门要充分认识到自身在管理上缺乏指导,协同上配合不力,决战攻坚意识不强等问题。李辉强调,要咬定目标不放松,严格按照8月底全面完成目标任务的要求,压茬推进各项工作,层层传导压力,开展决战攻坚行动,集中力量,抢抓晴好天气,打好硬仗。李辉要求,要制定并采取强有力的措施推进相关工作。一是要解决好顶层设计问题。对省厅5月份调度会提出的对不达优路面进行全面处治的要求,工程技术部会同设计单位提出处治方案,报集团审批。尚在缺陷责任期内的路段,由项目办负责按要求处治。寻全、赣康根据各自路况提出处治计划。二是解决好管理层面的问题。项目办要严把质量关,要深入一线、沉到一线,做到关卡前移。要抓源头,抓履约全过程监督。监理、咨询单位要提供全方位的监督和技术指导。施工单位要紧盯目标任务,增加设备和作业面,全面开工,掀起施工高潮,在确保安全、质量的前提下,提高施工效率。增加技术力量,特别是实验室人员和现场管理人员。现场指出的质量问题要尽快整改到位。内业组内业资料管理要系统规范,认真开展内部预检,查漏补缺。三是解决好协调层面的问题。各分管领导牵头要积极与交警、路政、供电等部门沟通,做好施工许可,充电桩安装等事项的协调。四是打造好特色亮点问题。针对亮点路段、示范站所特色亮点打造,要加强向同行业兄弟单位学习,结合自身实际情况,充分发挥各自创新能力,文化宣传组加强对各单位此项工作的指导,要做到有特色、有亮点。

在会上传达了省交通厅五月份全省高速公路迎“国评”调度会议精神。他同时要求,施工黄金季节将至,施工单位必须增加设备和作业面,全面开工,掀起施工高潮,确保8月底完成外业施工任务。路域环境第一遍整治6月底完成,特色亮点路段重点提升打造。内业资料整理要按照省厅要求加紧推进。要加强质量管理,严把原材料质量关,严格管控工序、工艺细节;加强试验检测,指导施工,加强成型路面的检测;咨询、监理单位要充分发挥作用,指导施工,做到及时技术纠偏。加强安全管理,安全管理规定动作必须到位,安全投入配置必须满足要求,加强现场安全巡查监管,确保施工安全和道路交通安全畅通。



集团迎“国评”工作进展情况



一、赣州高速公路有限责任公司

(一)外业进展情况

截止目前累计完成投资8751.14万元,占总投资的32.29%。目前已完成部专项投资2771.79万元,占总投资的74%【①赣定隧道提质升级1301.93万元(内饰粉刷887.58万元+LED诱导灯158万元+消防柜门73万元+158.8万元+更换电光标志24.55万元)】、②17座隧道入口安全隐患处治工程396.07万元、③赣定质量标线控制53.88万元、④路网命名编号调整工程910.08万元(赣定、龙河、龙杨、兴赣)、⑤长下坡危险路段防护加强109.83万元;路面养护累计完成投资4987.7万元,占总投资的23.98%;路域环境整治累计完成投资991.65万元,占总投资的52.64%。具体进展如下:

(1) 路面养护。兴赣高速于 2017年1月建成通车,目前尚未竣工验收。所以主要处治大广高速赣定、龙杨段、龙河联络线3条高速公路。养护方案为预防性养护和修复性养护。赣定、龙河路面处治采用就地热再生和铣刨修复,其中就地热再生处治单幅单车道长度为210公里,铣刨修复处治单幅单车道长度为70公里。龙杨路面总体情况较好,仅存在轻微车辙、网裂,采用再生雾封层预防性养护,处治单幅单车道长度为365公里。分两个阶段实施:

第一阶段2019年11月~2020年5月,投入3727.62万元。完成投资3559.88万元,占总投资的95.5%。

第二阶段2020年5月~2020年8月,投入1.71亿元。5月10已正式开工。已完成情况:①单点处理累计完成129(个),占总量141(个)的91.49%;②铣刨摊铺累计完成10570.1(车道米),占总量70126(车道米)的15.07%;③再生雾封层尚未开工,交警未批复;④路面罩面累计完成8808(车道米),占总量8808(车道米)的100%;⑤就地热再生累计完成4939(车道米),占总量209390(车道米)的2.36%;⑥隧道罩面暂未施工。目前已完成投资额1427.82万元,占总投资的8.35%。

(2)路域环境整治。路域环境整治累计完成156.92km(其中:赣定高速完成75.72km、龙杨高速完成32.2km、兴赣高速完成49km),占总里程230km(不含示范路段创建30km)的68.2%;示范路段创建工程累计完成22.73Km,占总里程30km的75.8%。

(3)运营组工作。①定南、龙杨2个省界收费站已取消,工程建设已完成完工。ETC推广、入口治超已全面覆盖;②隧道提质升级(机电部分)工程。对赣定高速12座隧道更换照明设施,并加装火灾报警器,拟投入600万元,目前正在开展前期准备工作;③南康、信丰、龙南服务区充电桩已建设完成,定南服务区充电桩暂未建设(由国家电网投资准备建设)。服务区升级改造、污水处理工程,目前正与中石化等服务区经营单位沟通协调前期准备工作;④所站容貌整治、南康所(和畅公司机关)特色所站打造工程,项目已列入二季度维护计划,集团已批复,正在抓紧实施。

(4)其它专项。①赣定高速13座桥梁防护设施进行加强,目前设计单位已出具图纸,但参观省高速集团实施的桥梁防护加强专项后,集团领导要求设计单位更放原设计方案,需重新设计出具施工图纸,与省高速集团一致;②南康至三益枢纽中分带抹砂浆专项工程。目前已下达专项任务书给养护单位进行实施,待交警部门审批后开始实施。

(二)内业资料情况

内业资料组严格按照交通部及省交通厅迎国评(内业资料部分)的要求进行整理归档,目前正在提练整理综合治理评价资料。详细情况如下:一是更新公司管理制度资料;二是梳理省厅《“十三五”迎国评养护管理治理能力评价标准及责任清单》内容,细化公司职责分工清单表并下发各单位贯彻执行;三是完善了兴赣高速公路基础数据及桥、隧、涵卡片资料,完成“一桥一档”资料归档,并更新了赣定、龙杨和兴赣桥梁十项制度资料;四是完成了2016-2019年日常养护考评、分计划、报表、应急抢险、路损修复等日常养护基础资料归档;五是完善2017--2019年公司招标项目:路面大中型工程、隧道粉刷装饰工程、桥梁维修工程、绿化提升工程、收费站大棚维修工程的整套资料;六是整理收集了部专项《隧道提质升级行动》、《隧道入口安全隐患处治工程》、《关于开展公路交通标线质量控制专项工作》、《路网命名编号调整工程》、《桥梁防护工程》等相关材料;七是对照评分细则,对迎国评综合治理能力评价资料进行收集整理。

(三)本周工作进展情况

1、“十三五”迎国评路面养护项目第二阶段处治的工程。因两会期间禁止施工,5月22-28日无施工计划。铣刨、摊铺:本周完成(199.3)车道米,占计划4.75%;累计完成(10570.1)车道米,占总量的15.07%;其它均未开展施工;

2、“十三五”迎国评路域环境整治本周完成11.1km(其中:赣定高速完成6.7km,龙杨高速完成0.4km,兴赣高速完成4km);赣定示范路段创建工程本周完成1Km;

3、内业资料管理。按照5月14日省交通运输厅召开的《迎“十三五”国评规范化资料现场会》及《全省高速公路迎接“十三五”全国干线公路养护管理评价5月份工作调度会》的要求,对照评分细则,对迎国评综合治理能力评价、日常养护、专项工程等资料按照规范要求进行收集整理。

(四)下周工作计划

1、加大与交警沟通协调,以最短的时间内完在第一阶段的路面养护工程剩余量。抓住晴好天气,加快推进第二阶段

路面养护工程施工进度;

2、继续做好路域环境整治及示范路段的打造;

3、加快与设计单位沟通,尽快对桥梁防护设施加强专项进行优化方案设计,并出具施工图;加快对隧道提质升级(机电部分)、南康至三益枢纽中分带抹砂浆等专项工程的实施;

4、根据省交通厅的会议精神,综合治理评价资料要求在6月30日之前全部完成,抓紧时间加大力度进行归档整理。

二、赣州赣康高速公路有限责任公司

(一)本周工作进展情况

1、路面病害处治工程已完成20%。

2、交安设施维修工程正在实施。

3、管理中心墙体维修加固工程已完成95%。

4、贡江大桥维修加固工程施工完成10%。

5、路线编号标志牌改造工程已完成75%。

6、路面综合评价提升工程招标已挂网公示。

(二)下周工作计划

1、服务区楼面防水维修工程实施完毕。

2、服务区公共卫生间改造提升工程实施。

三、江西省寻全高速公路有限责任公司

(一)本周工作进展情况

1、示范路段碎落台绿化提升工程联兴公司已组织施工,现已完成总工程量的100%;

2、全线桥梁轮廓标专项工程更换已开始施工,现完成总工程量的50%;

3、标志牌升级改造专项工程:赣南设计院已完成施工图设计,准备组织实施;

4、对示范路段路容路貌整治已完成65%;

5、各所站外业完成情况:虎山、安远北、寻乌北收费站安全岛、防护栏的重新刷漆工作已完成;

6、机电设备外业:机电标识维修更换、隧道灭火器维修更换、隧道风机维修已完成询价阶段, 7座隧道LED灯改造已完成采购阶段。

7、目前内业资料整理已完成总量的50%。

(二)下周工作计划

1、督促是施工单位加快标志牌升级改造施工;

2、继续开展对示范路段路容路貌整治。

3、对标准路段硬路肩硬化;标准路段隧道广场绿化升级改造;

4、7座隧道LED灯改造下周签署合同,机电标识维修更换、隧道灭火器维修更换、隧道配电柜墙体补漏询价,隧道

风机维修将进行谈判及签署合同阶段。

5、内业资料方面查漏补缺,并及时按照省厅要求整理归档。
